На кладке кирпичом также как и бутом , рационально будет применение комплексных бригад. Основными способами организации кирпичной кладки является поточно-кольцевой и поточно-расчлененный. Организация труда во время кладки стен, столбов и т. д. находится в ППР, а также картах трудовых процессов. Приёмы и методы труда, что рекомендуются картами дают возможность увеличить производительность труда при высоком качестве выполнения работ. Для кладки сплошных и кирпичных стен лучше подойдёт цепная однорядная или многорядная система перевязки швов, кладка простенков и столбов шириной не более 1 метра – по трёхрядной системе. Кладку этажей на высоту от 3,3 до 3,6 метра выполняют в три яруса, каждый из которых должен иметь высоту не более 1,2 метра. Первый ярус выкладывается с перекрытий между этажами, а для кладки второго и третьего используют инвентарные подмости, которые имеют общую ширину рабочего пространства приблизительно 2,5 метра. При этом размер зоны складирования материалов должен быть соответствующий ширине поддонов с кирпичом и ящика для раствора. Расстояние от поддона до кирпича и ящика с раствором должно быть 0,3 -0,4 метра. Для кладки стен зданий промышленных и иногда гражданских используют трубчатые леса.
При поточно-расчленённом способе бригада выполняет работы на захватке, что состоит из нескольких участков, на которых трудятся отдельные звенья. Захватка – это часть строения в плане, которая имеет определённый объём кладки, который выполняет бригада в данный период времени. Захваткой может являться секция здания, этаж и так далее. Иногда захватка состоит из целого здания.
При поточно-расчленённом способе работа должна выполняться при помощи звена «двойки» (рисунок96).
Организация работы при помощи звена «двойка» должна отвечать пунктам производственной санитарии и охраны труда.
Структура подразделения нацелена на увеличение производительности труда рабочих с поддерживанием высокого уровня качества кладки. Состав звена будет зависеть от толщины и конструкционных особенностей выкладываемой стены, сложности работ, особенностей отделки фасада, а также общего количества работы. Звено «двойка» состоит из двух рабочих, со следующим распределением обязанностей. Каменщик с более высокой квалификацией (четвёртого или пятого разрядов) становится ведущим. Он натягивает и переносит причалку выкладывает верстовые ряды, после этого он занят проверкой кладки при помощи отвеса, уровня и рейки.

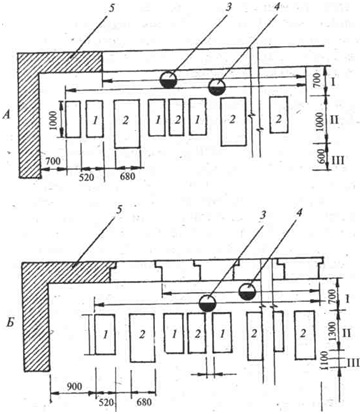

Рисунок 96. Организация рабочих мест звена «двойка» (размеры в миллиметрах): А – во время глухих стен; Б – во время кладки простенков; I – зона проведения работ; II – материальная зона ; III – транспортная зона; 1 – поддоны с кирпичами; 2 – ящики с раствором; 3, 4 – рабочие места каменщиков; 5– выкладываемые стены и простенки.
Также ведущий каменщик частично производит забутовку между верстовыми рядами. Действия во время кладки внутренней и наружной вёрст каменщик выполняет в одной и той же последовательности но обязательно в противоположных направлениях. Каменщик с более низкой квалификацией (второго или третьего разрядов) становится подручным. Он помогает ведущему каменщику устанавливать причалку, подаёт к месту кладки материалы (кирпич и раствор), а если у него есть свободное время –выполняет забутовку. Состав звена «двойка» будет зависеть от уровня сложности кладки кирпичной стены (таблица 60).
Таблица60 Состав звена «двойка» во время кладки стен из кирпича.
Уровень квалификации рабочих | Количество каменщиков во время кладки |
Простые стены | Стены среднего уровня сложности | Сложные стены |
Ведущий каменщик | – | 1 | 1 |
Подручный | 2 | 1 | 1 |
Звено «тройка» должно состоять соответственно из одного ведущего (четвёртый или пятый разряд) и двух подручных (второй или третий разряд) каменщиков (рисунок 97). Задача ведущего каменщика – только вести кладку верстовых рядов, все остальные операции будут выполняться подручными каменщиками.

Рисунок 97. Порядок размещения каменщиков прикладке звеном «тройка».
Звено «пятёрка» имеет следующий количественный состав: два ведущих каменщика и три подручных, разрядность такая же как и в предыдущих звеньях. Способ кирпичной кладки стен толщиной два-два с половиной кирпича при помощи звена «пятёрки» был разработан каменщиком Огарковым( рисунок 98).
Ведущие каменщики выводят верстовые ряды перемещаясь один за другим. Более квалифицированный каменщик (пятого разряда) проводит натяжку шнура-причалки и контролирует общее качество кладки. Второй ведущий каменщик двигается за первым и выкладывает внутреннюю версту. Подручные каменщики обеспечивают подачу стройматериалов к месту кладки, а также ведут внутреннюю забутовку и выполняют другие подсобные операции. Такой тип организации работы имеет эффективность только при большом объёме кладки наружных стен. Если стены небольшой протяжённости, или же выполняется кладка столбов, такое звено разбивается на «двойку» и «тройку».
Каменщик Рахманин И. М. усовершенствовал и развил процесс кладки.
Главный процесс кирпичной кладки согласно метода Рахманина завязан со всеми вспомогательными и подготовительными операциями, что в результате образует непрерывный процесс.
Основным подразделением является звено «тройка», состоящее из одного ведущего каменщика и двух подсобных. После того как рабочее место подготовлено к работе а также установлены причалки, работу начинает первый подручный каменщик, раскладывая кирпич по направлению кладки. Если будет вестись кладка наружной версты, то кирпич должен быть расположен на внутренней части стены. И наоборот, если ведётся внутренняя верста, то кирпич выкладывают на наружной стороне.
После того как кирпич разложен длиной 5-10 метров, начинает работу второй подсобный рабочий, который раствор ковшом из ящика и раскладывает на внутренней или наружной версте, зависимо на какой версте идёт кладка.

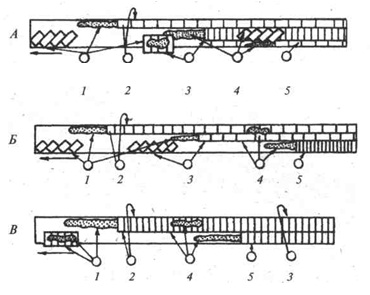

Рисунок . 98 Схема расстановки рабочих в звене «пятерка»
согласно метода Огаркова:
А– во время кладки первого и третьего ложковых рядов; Б –во время кладки второго ложкового ряда; В – во время кладки тычкового перевязочного ряда; 1. 3, 4 — подсобные каменщики; 2, 5 — ведущие .

Рисунок 99. Кладка в забутовку: 1– укладывание кирпичей; 2 – фиксирование на месте.
После распределения кирпича в длину стены на 3-5 метра начинает первый каменщик, укладывающий заготовленный кирпич в версту.
Полный цикл работ по кладке происходит последовательно: сначала наружная верста, потом внутренняя, и под конец забутовка (рисунок 99) . При этом каждый каменщик занят выполнением только одной постоянно повторяющейся операцией.
|
