На главную
Каменщики.RU

Бригада


Расценки


Каталог проектов


Партнерство


Услуги


Форум


Контакты


На главную

Бетономешалка
Песок
Строительные леса
Автокран
Инструмент
Найти на сайте
 Справочник каменщика:
Введение
О каменных работах
Строительные материалы
Растворы для кирпичной и каменной кладки
Технологии каменной кладки
Теплосберегающие технологии кирпичной кладки
Кладка из крупных бетонных и кирпичных блоков
Облицовка каменной кладки
Производство каменных работ в зимнее время
Безопасность каменных работ
Книга отзывов

Оставьте нам ваши
пожелания, впечатления

Организация труда и методы производства работ

Первый помощник подносит раствор для постеления, на пару со звеньевым им принимаются и выверяются блоки, переставляются подмости, обеспечивается подготовка места для работы ( его чистота и доставка инструментов):

Большие блоки из бетона собираются в здания по системе в два захвата. Если длина здания не превышает 40-50 метров, то работа ведётся в один захват. Работы по сборке ведёт звено из 4-5 человек, которым командует звеньевой-сборщик.

Звеньевой размечает точки, где будут установлены блоки, равняет растворную постель, на пару с помощником устанавливает принятые блоки, управляет их выверением, даёт указание для строповки и снятия стропов, принимает участие в переставлении подмостей.

Первый помощник подносит раствор для постеления, на пару со звеньевым им принимаются и выверяются блоки, переставляются подмости, обеспечивается подготовка места для работы ( его чистота и доставка инструментов).

Второй помощник устанавливает стационарные крепления, заканчивает задел швов по вертикали, доводит блоки до монолитности, гарантирует поставку раствора, оказывает главному звена и первому помощнику помощь при устанавливании и выверении блоков значительной тяжести.

Место работы мастера по строповке снизу. Он в соответствии с указаниями старшего по звену производит застропку блоков, убирает с них грязь и наледь, сгружает блоки с транспорта, повторяет сигналы старшего по звену на кран, следит за исполнением правил ТБ в крановой области работы. Если сборка проходит за областью видимости оператора крана, звено доукомплектовывается сигнальщиком. К звену по сборке прикрепляют и кран. Имеет смысл включение оператора крана, обеспечивая тем самым повышенную согласованность звеньевой работы. Звено сборки, как правило, входит в бригадный комплексный состав, выполняя все общие строительные работы вместе со сборкой (табл. 67).

Сборка блоков больших размеров из кирпича осуществляет обычное звено, которое тоже входит в комплексный бригадный состав. Такое звено составляют: сборщики, которые непосредственно устанавливают блоки, их выверение и укладывание постели из раствора; каменщики, в обязанности которых входит подштопка, наполнение стыков и шовное расшивание; такелажники.

Лучше всего работать звеном, состоящим из семи человек. Это четверо сборщиков (попарно), двое каменщиков и один такелажник. Такой состав звена кладёт кирпичные блоки крупных размеров в две тройки, которые комплектуют из двух сборщиков и каменщика.

Составы комплексных бригад на монтаже крупноблочных зданий

Таблица 67

Профессия
Количество рабочих при работе в три смены
при одном кранепри двух кранах
Монтажники1230
Каменщики26
Плотники16
Бетонщики210
Всего рабочих1752

Сборка здания из блоков из бетона или кирпича крупных размеров идёт в несколько следующих этапов.

Здание размечается производителем работ до начала сборки блоков для первого этажа при помощи геодезических инструментов. Он размечает оси здания на цокольной цементной стяжке. В то же время при помощи теодолита или промером диагоналей рулеткой из металла выверяются углы между осями здания.

Рулеткой из металла намечаются места, где будут установлены блоки стен, расположенных снаружи, и мягким карандашом или мелом наносятся риски на стяжку. Если есть пояс цоколя, который выступает, наружная плоскость стены фиксируется в положении причалкой, которую протягивают на 60 – 70 мм над стяжкой.

Чтоб установить блоки стен, находящихся внутри, на собранных блоках стен, находящихся снаружи, метятся параметры помещений, находящихся внутри. Точки нахождения проемов для дверей и окон намечаются шаблонами в ходе сборки. Оси здания и точки нахождения блоков размечаются прорабом при обязательном участии звеньевого-сборщика.

Поднимание блоков. Во время сборки блок поднимается при помощи крана в положение для работы: сначала до 20 – 30 сантиметров, в это время то, насколько надёжно грузы закреплены на крюке и отсутствуют ли на грузе повреждения механического характера, проверяется строповщиком; потом блок поднимается к точке сборки. Блоки, имеющие малый вес (для карнизов, подоконников, вставок), советуют поднимать по две штуки. Желая не повредить офактуренные поверхности снаружи, совместно поднимаемые блоки обращают один к другому поверхностями, находящимися внутри. При этом один блок устанавливается в точке, а второй временно устанавливается на перекрытии.

Подъём и опускание блоков проводят плавно, толчки и рывки не допускаются. Блок, который передвигают, поднимается над препятствием на 100 – 150 см, а над перекрытием и местом работы – на 200 см.

Устанавливание блока. Сборка стен, находящихся снаружи, здания из крупных блоков начинается с того, что два угловых блока-маяка устанавливаются в каждый угол перпендикулярно друг к другу. Если здание значительной длины, то на собираемой стене устанавливаются блоки-маяки в 20 метрах один от другого.

На верхние наружные ребра блоков-маяков в 1 – 2 миллиметрах от поверхности натягивается причалка, потом идёт сборка других промежуточных блоков (рис. 114).

Стены внутри собирают после сборки стен снаружи. По разметке, сделанной на блоках стен снаружи, натягивается причалка в 6 – 7 сантиметрах от перекрытий с того стенного бока, где меньше примыканий. Сборка стен внутри, расположенных вдоль, ведётся так же, как и сборка стен снаружи, когда устанавливаются сначала блоки-маяки, расстояние между которыми достигает 20 метров.

Недлинные стены, расположенные поперёк, собираются без устанавливания маяков.

На первом стенном ярусе при разрезании в два ряда, а также первом и втором ярусе при разрезании в три и четыре ряда блоки ставятся сразу с перекрытий. В следующих ярусах блоки собираются при помощи инвентарных мобильных подмостей или столов для сборки.

С момента подавания блока сборщик поворачивает блок, и, держа за грани, находящиеся противоположно, придаёт направление к месту нахождения. Насколько правильна блочная наводка, можно проконтролировать по нахождению причалки, величине зазора при сборке с блоком, поставленным ранее (1,5 – 2 см) и по риске (при сборке блока простенка). Во время сборки опускать тяжёлые блоки (вес больше 10 центнеров) перестают тогда, когда низ блока будет на постели, но стропы продолжают натягиваться. Тогда легче проводить блочную рихтовку.

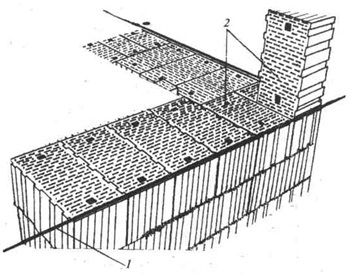

Рисунок 114

Рисунок 114

Рис. 114. Сборка стены из блоков: 1 — причалка; 2— блоки

Выверение блоков проводят, когда блок, опущенный на точку, ещё не освобождён от строп. Сначала идёт проверка того, насколько правильно установлен блок по высоте, после выравнивается соответственно внутренней блочной поверхности блоков, поставленных ранее, или причалке. Выверяемый блок перемещается благодаря монтажу сборных железобетонных элементов, используя приёмы работы «лапа от себя», «острый конец от себя», «лапа в сторону» и «лапа на себя» (рис. 115).

Прием «лапа от себя» состоит в том, что сборщик подсовывает плоский ломовой конец под блочный низ и отводит от себя лом к блоку. В это же время при подъёме блок соскальзывает с лапы, двигаясь вперёд.

Рисунок 115

Рис. 115. Сборка блоков крупных габаритов:
А — «лапа от себя»;
Б — «острым концом от себя»;
В — «лапа в сторону»;
Г — «лапа на себя»


Прием «острым концом от себя» проводят так же, как прием «лапа от себя», отличие в том, что под блок вводят острый конец лома. Этим приёмом сборщики пользуются при шве, большом по толщине.

Прием «лапа в сторону»: сборщик вводит под углом к блочной плоскости лом, нажимая на него снизу, совершает поворот на «лапной» пятке в сторону. Итогом является подъём и смещение блока.

Чтобы передвинуть тяжёлые или длинные блоки, соединяют приёмы « лапа в сторону» и «лапа от себя» или «острым концом от себя». Тогда один сборщик двигает один блочный конец по вектору движения «лапой в сторону», тогда как второй толкает блок сзади, применяя наиболее удобный приём.

Прием «лапой на себя» используется во время рихтовки блоков второго и всех следующих ярусов. В это время лапный конец, который оттянули, подводится под блок, и сборщиком, выжимающим лом книзу, блок поднимается. Если продолжать подъём, то «лапа» соскользнёт с нижней блочной грани, а блок сверху опустится книзу, переместившись к сборщику. Позиция блоков значительной высоты для простенков в плоскостной вертикали исправляется сборочным ломом с забиванием клина после под блок от грани, находящейся сбоку. Положение по вертикали высокоблочных граней выверяется рейкой-отвесом, а широкобазных блоков – ручным отвесом. Когда оканчивается блочная выверка и рихтовка, сборщик при помощи подштопки увеличивает плотность раствора в шве по горизонтали. Если нет блочного отклонения от положения по проекту, он с позволения звеньевого снимает стропы.


Перейти к списку содержания

Новости сайта

04.11.2009
Принимаем заказы на выполнение малых объемов!




Полезные советы

Общая информация
Совет профессионала
Как удалять высолы
Высолы через 1-2 года смоются дождями. Чтобы ускорить их удаление, можно прибегнуть к такому народному средству, как раствор уксусной кислоты: пол-литра 9%-го уксуса - на 200 литров воды. Либо воспользоваться специальными средствами из строительных магазинов, к примеру, очистителем "Типром ОФ".
Наша гордость
Лучший заказчик
Алла-лучший заказчик 2008 г.
Фотогалерея
Бригада каменщиков Бригада каменщиков
Бригада каменщиков Бригада каменщиков





© Каменщики, 2009
Нарушение авторских прав
преследуется законом (ст. 146 УК РФ)
